【广材试验机】电液伺服万能试验机地基怎么打
1、先详细阅读我方提供的该型号的地基图,然后确定设备的安装位置,要求主机和油源四周预留检修位置(按地基图),建议 800~1000mm 最佳;
2、油源不能放在主机的正面(特别是主机正面不要面向操作人员), 避免试样破碎飞出伤人;建议将油源和主机按地基图所示并排放置,油源在主机右侧或者左侧皆可,但两者至少相距 500mm;如果没有特别要 求,我们主机的防护罩(此为选配件)皆是从右向左开启(操作员面对主机),摆放主机请充分考虑操作的便利性;如果由于实验室高度不够 的原因主机地基采用了下沉式地基,则主机要按地基图要求摆放,油源 则放在地基坑旁边的地面上,无需放进地基坑中;
3、按地基图要求做地基,地基表面平整度偏差不得超过 4mm,不能 高低不平。否则严重影响后续设备使用。在做地基时预留出地基孔的位 置,用于放地脚螺栓。如果既有地面的混凝土厚度足够厚(不少于 300mm),也可以直接在地面钻孔,打直径 200mm 的孔深度不少于 300mm;

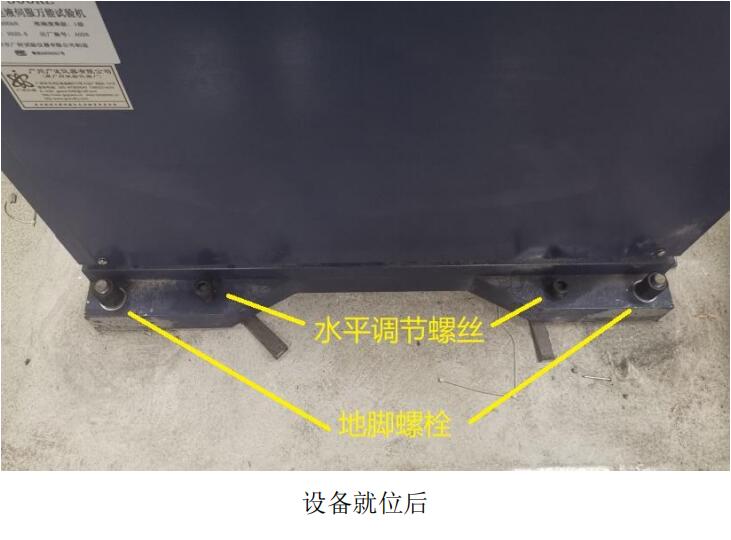

4、将主机穿好地脚螺栓后放入地基孔内,要求地脚螺栓螺纹部分伸 出主机底座上方约 30mm~50mm,用于把主机固定在地面上;
5、根据型号规格的不同,调节水平的方式有以下两种: (1)螺栓调节方式:采用此种方式的主机底座有 8 个孔,其中 4 个角最 外面的 4 个是地脚螺栓孔(见地基图),里面 4 个是水平调节孔。在将 主机放入地基孔时,在主机的水平调节孔正下方放上水平调节垫块(小钢板),然后在水平调节孔拧入调节螺丝,调节螺丝底部穿过水平调节 孔后顶在水平调节垫块上面,这样就可以通过旋转 4 个脚的调节螺丝进 行调水平了。如果由于地基孔较大而覆盖了水平调节垫块放置的位置, 也可以用一块厚度接近尺寸较大的钢板替代标配的水平调节垫块,但这 样就要在地基孔灌入混凝土并等待混凝土完全凝固后再进行调水平的工 作。 (2)斜铁调节方式:在将主机放入地基孔时,在底座下放入斜铁,通过 敲击改变斜铁的位置来调节水平。
6、根据水平尺调节主机直到水平,首选主机上的垂直的光滑立柱作 为基准(垂直方向),也可以用光滑的水平工作台面作为基准(水平方 向);(以上需要用到的水平调节垫块、调节螺丝、斜铁都可以在附件 中找到,水平尺请用户自备。)
7、选择凝结时间短、强度较大的水泥,按水泥标号要求配比好混凝 土,从主机底座与地基孔的缝隙中向地基孔中灌入混凝土;
8、灌入混凝土后等待至少 7 天,在混凝土凝固期间禁止使用设备, 也不能使地脚螺丝受力或者受到振动,否则地基有可能制作失败;
9、地基混凝土凝固后我司派人上门进行安装调试。安装调试完成后 可以再用水泥填入主机和地面之间的缝隙中。
10、压力机及 30t 万能试验机的地基也可以采用和地脚螺栓规格一致 的膨胀螺栓或化学锚代替,其他设备推荐采用混凝土地基。
